怎么画甘特图才简单?

甘特图,又被称之为横道图或者条状图,是一种可以直观地了解某项任务或者工作进行到什么阶段,以及每个阶段需要做的事情。一个项目能否顺利实施,准备工作必须充足,而甘特图恰好满足了这一点。

它能将一个项目工程拆分成具体的每个步骤,并在图表里清晰的罗列出所有活动,每项任务需要花费多长时间,由谁来完成,以及实际上一天能够干多少工作,什么时候人员能够到齐等等,都可以通过甘特图详细的按照项目活动间顺序排列好。下面小编就详细的介绍一下,用亿图软件如何轻松的来完成这一复杂的过程。

亿图甘特图示例

新建甘特图:

新建“项目管理”,选择“甘特图”模板或者例子。然后从软件左侧的“甘特图”符号库中拖拽一个甘特图形状开始绘图。

甘特图符号

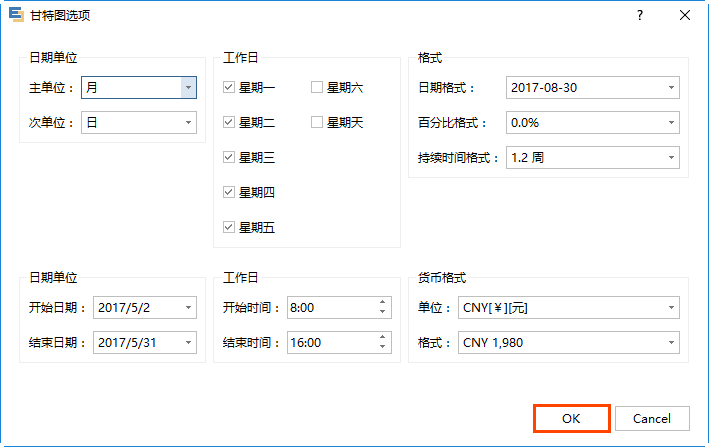

拖拽“甘特图”至绘图页面后,会自动跳出“甘特图选项”窗口,可以在这里设置一些基本数据,比如:日期格式、工作日期、日期单位等等,设置好之后点击“OK”即可开始设置任务。

甘特图选项

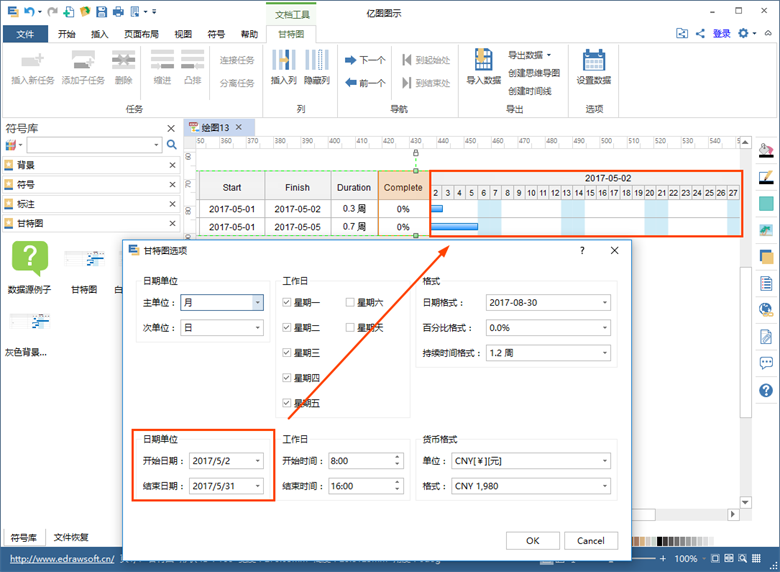

温馨提示:“甘特图选项”——“日期单位”中的“开始/结束日期”,是用来控制甘特图右侧时间条显示的开始和结束时间,并非是“Start/Finish”的时间。

甘特图日期设置

新增任务:

1、点击甘特图,将鼠标移至任务所在的一行,右键新增任务或者子任务。

2、点击甘特图,在“甘特图”菜单栏,选择插入新任务或者添加子任务。

温馨提示:新增任务会加在现有任务上方,新增子任务会加在现有子任务下方。

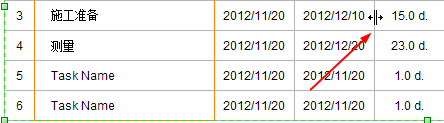

调整甘特图列宽:

鼠标移动至两列之间的连接线处,如下图所示,拖动该线条来调整列宽。

甘特图调整列宽

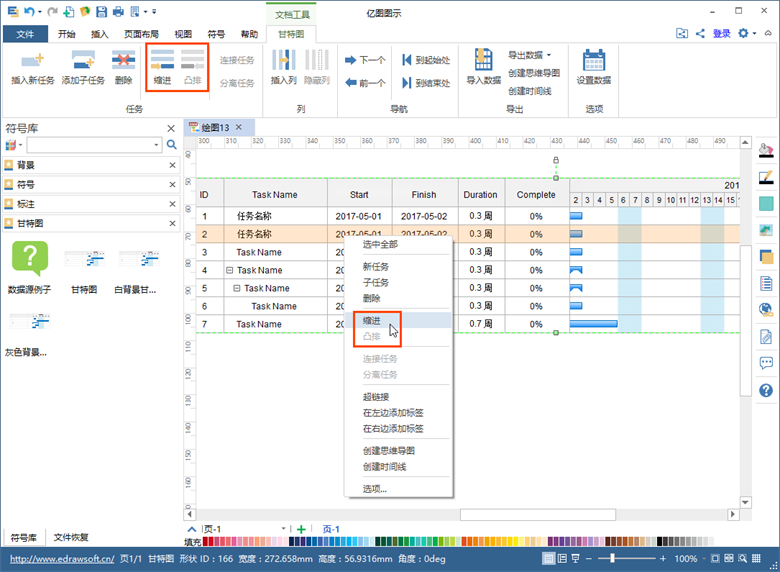

调整任务类型:

鼠标右键,选择“凸排/缩进”,或者在“甘特图”菜单栏中选择“凸排/缩进”。此操作可以在相同的任务优先级向上或向下移动任务,也可以把它带到之前任务的下一级。

甘特图凸排缩进

改变任务的时间轴:

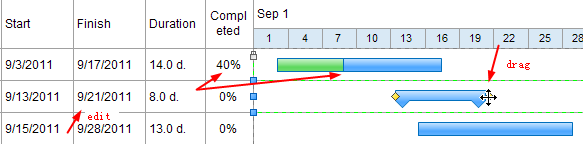

双击文本框输入任务的开始时间和结束时间,进展条可以自动根据新的时间更新。同样也可以拖拽进度条的黄色控制点改变初始时间、结束时间、和持续时间。

甘特图调整时间轴

温馨提示:主任务的时间受其下面子任务时间影响,子任务时间修改后,主任务时间会自动进行调整的。

设置任务完成百分比:

选择一个任务,拖拽进度条两端的控制点改变进度条的长度,然后开始时间、结束时间和持续时间等都会相应地自动改变。输入任务的完成百分比,然后绿色部分的进度条就会自动更新。

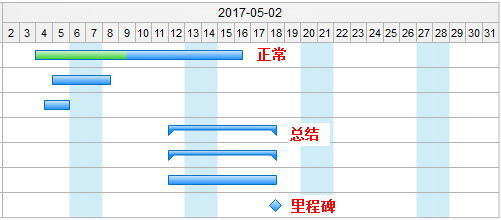

甘特图中不同的任务类型甘特图中三种不同的任务类型:正常、总结和里程碑。

甘特图任务类型

通常任务都有一个完成百分比,可以通过上述描述设置百分比。如果一个任务有子任务,这个任务就会变成总结。一起拖拽两个黄色控制点,一个里程碑任务就是钻石形状的。

分享甘特图

甘特图绘制完成以后,可以直接保存为工程文件,方便以后编辑。也可以打印或导出成office、HTML、PDF、SVG、透明的PNG格式等等。甚至还可以直接通过绘制好的甘特图快速生成思维导图和时间线。
